行业趋势

Selangor Aero Park 2027:航空与 MRO 供应商在雪邦 KLIA 周边找厂指南

Selangor Aero Park 一期预计 2027 年完工,GE Aerospace 为主力租户。本文说明二、三级航空供应商可以在 KLIA 周边哪里找厂房,以及需要哪些规格。

发布于: 2026年10月10日
11 分钟阅读
88 views
Selangor Aero Park 2027:航空与 MRO 供应商在雪邦 KLIA 周边找厂指南

重点摘要

  • Selangor Aero Park 位于雪邦(Sepang)KLIA Aeropolis,一期约 200 英亩,其中约 40 公顷(100 英亩)由 GE Aerospace 用来建发动机试车台和 MRO 维修厂。
  • 截至 2026 年 7 月 20 日,一期基础设施完成 48%,预计 2027 年上半年完工;GE 自己在雪邦的厂预计 2028 或 2029 年建成。
  • 园区土地由马来西亚机场控股(MAHB)和雪州 MBI 直接分配,主要给 OEM 和一级供应商。对大多数供应商来说,真正要做的地产决定是园区外围的厂房。
  • 二、三级供应商要的是能放精密 CNC 的地坪、恒温检测室、洁净装配区、表面处理审批和备件仓,而不是普通铁皮厂。
  • 重点看雪邦、万津(Banting)、龙溪(Dengkil)、汝来(Nilai)和梳邦(Subang)。建议在拿到客户合约前 6 到 12 个月开始找厂,因为航空认证会把你绑定在一个地址上。

Selangor Aero Park 是什么:先看数字

Selangor Aero Park 于 2025 年 6 月由马来西亚机场控股和雪兰莪州务大臣机构(MBI)推出。推出时 MAHB 公布的是约 600 英亩、潜在发展总值 RM23 亿的园区,分期开发:首期 200 英亩即时可用,其余约 400 英亩在 2028 年后按基础设施和需求逐步释出。MAHB 后来在 MRO Southeast Asia 2026 的新闻稿里则称其为 445 英亩的综合航空枢纽,涵盖 MRO、发动机试车、先进制造和航空供应链。所以总面积会看到 445 至 600 英亩两种说法,取决于来源。

最新的官方进度来自雪州议会。据 Media Selangor 2026 年 8 月 13 日报道,州行政议员 Ng Sze Han在书面答复中说:

  • 一期约 81 公顷(约 200 英亩),其中 40 公顷分配给 GE Aerospace 兴建飞机发动机 MRO 厂。
  • 土方已完成,截至 2026 年 7 月 20 日基础设施完成 48%,一期目标 2027 年第二季完工。MAHB 较早时说的是第一季。
  • 州政府预计 2027 年实现的投资可达 RM10 亿。
  • 航空业投资协议通常要 2 到 3 年才能敲定。一期其余地块仍在与 MRO、制造、物流与空运、研发等业者洽谈,另规划集中式员工宿舍。

GE Aerospace 已经动工。据 The Edge 2026 年 6 月报道,GE 正在雪邦兴建一座 50 万平方英尺的发动机大修厂,预计 2028 或 2029 年完工:先建专用发动机试车台,6 到 12 个月后再启用完整 MRO 设施。GE 在梳邦的现有工厂面积 30 万平方英尺,1997 年起运营,员工约 700 人;雪邦新厂预计再增加约 300 人。

政策为什么和供应商有关

航空是雪州第二个雪兰莪计划(RS-2,2026 至 2030 年)五大战略行业之一,其余四个是电子电器、汽车、数字经济和创意经济。据 Bernama 2026 年 6 月报道,全国近 70% 的航空企业已在雪兰莪,州政府希望在 MRO 价值链上往上走,从机体维修转向发动机和零部件,并在 2030 年前培养约 22,000 名航空技术人才。

全国数字也说明了为什么重点是发动机和零部件。据 NAICO 数据,马来西亚航空业 2025 年营收 RM325 亿,其中 MRO 约占 40%,制造约占 35%。同一篇报道引述 Aviation Week 的预测:未来十年全球 MRO 支出中,发动机维修占 53%,零部件占 21%。发动机维修厂不会孤立运作,它需要周边企业供应机加工件、维修、工装治具、测试设备、耗材和物流。

想看哪些行业在推动雪兰莪厂房需求、各需要什么规格,可以先读我们的雪兰莪 2026 至 2031 年崛起行业与厂房规格指南。

地产现实:园区不是市场,园区外围才是

MAHB 的推出声明写明,园区为OEM 和一级航空企业提供量身定建和全配套设施,招商由 MAHB 和 MBI 负责。也就是说,园区内的地块由机场运营方和州政府直接分配,不在公开市场上买卖。

想靠近 KLIA、但不在园区围墙里的企业,数量要多得多:

  • 精密机加工厂:发动机件、结构件、客舱内饰件。
  • 复合材料与胶接车间:面板、风管和修理。
  • 表面处理与特殊工艺:电镀、喷涂、热处理、无损检测(NDT)。
  • 工装、治具与地面支援设备(GSE)制造商。
  • 航材备件商和航空物流:存放周转件、耗材和工具。
  • 航电与电子维修车间。

我们根据现有资料的判断:这类需求大多是需要针对性改造的中型独立或半独立厂房,而不是大块土地。时间点也比新闻标题晚:GE 的厂 2028 或 2029 年才完工,其他园区协议要 2 到 3 年才签得下来,所以供应商找厂的高峰更可能落在 2027 至 2029 年。

航空供应商的厂房要什么

供应商类型 厂房必备条件 电力 审批与质量要求
精密 CNC 机加工 地面层楼板能承受重型五轴机床,必要时做独立机床基础;封闭空调的三坐标(CMM)检测室,温度接近 20°C 基准 中到高,看机床数量 客户通常要求 AS9100 质量体系;每个零件做首件检验
复合材料与胶接 恒温恒湿的洁净铺层间;预浸料冷冻库;热压罐或固化炉所需的净高和楼板承重 有热压罐就偏高 材料可追溯;消防和废气规定向 Bomba 和环境局(DOE)确认
表面处理、热处理、NDT 化学品仓、排风系统、废水处理、围堰 中到高(炉子、整流器) DOE 与 Bomba 审批;很多客户对特殊工艺要求 Nadcap
工装、治具、GSE 带行车的车间(常见 5 至 10 吨)、大门、外场空间 中 一般工业审批
洁净装配与航电维修 封闭空调房、防静电地坪、门禁 低到中 维修工作需客户和主管机关认可
航材备件与航空物流 干净的货架仓、安保、快速往返 KLIA 货运区 低 保税或执照仓选项向皇家关税局确认

最常让候选厂房出局的有两项。第一是楼板:五轴机床或冲床放在 150 毫米的旧楼板上很容易出问题,签约前先用楼板承重计算器估算,并请结构工程师确认。第二是电力:机加工线或热处理炉很容易超出旧厂的 TNB 供电,增容又要时间。如果你要的是电力已经到位的厂房,包括没有公开刊登的单位,可以直接向我们询问雪兰莪大电力厂房。

很多要求和一般金属加工重叠,金属加工厂规格要求页可以作为基础清单,航空再在上面加上恒温检测室、洁净度和可追溯性。

去哪里找:KLIA 与梳邦周边的供应商圈

地区 为什么适合 要注意什么
雪邦(Sepang) 离 KLIA Aeropolis 和园区最近;独立厂和土地都有 高规格厂房存量有限;低洼地块要查水灾记录
万津(Banting) 独立厂和土地面积较大;走公路可达 KLIA 部分工业区较旧,楼板和电力要逐一核实
龙溪(Dengkil) 位于赛城(Cyberjaya)与 KLIA 之间,高速公路方便 要和数据中心抢地,例如Mah Sing 在龙溪以约每平方英尺 RM180 出售 78.8 英亩
汝来(Nilai,森美兰) 跨州但靠近 KLIA;工业区成熟 州政府和地方政府审批不同
赛城外围 适合轻型电子和航电工作 厂房极少,多数土地是数据中心或商业用途
梳邦(Subang) 梳邦机场是全国成熟的 MRO 聚落 租金较高、厂房较旧、供应紧

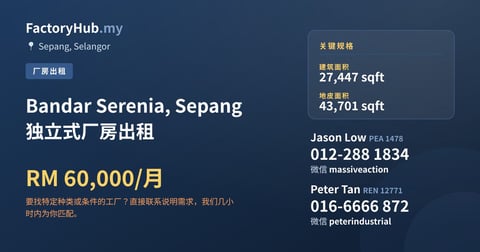

可以先看离园区最近的雪邦工厂出售,预算内需要更大面积再扩大到万津工厂出租和汝来工厂出租。

梳邦也不能忽略,今天大部分 MRO 工作都在那里。Collins Aerospace 在 Subang Aerotech Park 有一座投资 6,300 万美元的扩建 MRO 设施,新航工程设立的 Base Maintenance Malaysia 也已在梳邦机场开设机库(The Edge)。2026 年 7 月,MAHB 与三井不动产在 Subang Aerotech Park 动工兴建 RM8,000 万的 MRO 物流综合楼,提供约 254,420 平方英尺现成空间给航空和物流业者,预计 2027 年第三季完工。服务梳邦现有客户的供应商,先租梳邦工厂出租、以后再往南搬,可能更合适。想一次按电力、净高和楼板承重筛选以上所有地区,可以用按规格找厂房。

时间表

时间 事件 对供应商厂房的意义
2025 年 6 月 园区推出,GE Aerospace 为首个租户 长期规划开始
2026 年 7 月 20 日 一期基础设施完成 48% 项目确定,但尚未开放
2027 年第一至第二季 一期基础设施完工 第二批租户可开始建厂
2027 年 州政府目标:实现投资可达 RM10 亿 新供应商名字开始出现
2027 年第三季 梳邦 MRO 物流综合楼完工 梳邦多出一批现成航空空间
2028 至 2029 年 GE 雪邦厂完工(先试车台) 供应商找厂高峰
2028 年后 园区其余约 400 英亩释出 第二波主力租户
2030 年 RS-2 期满;航空工业蓝图营收目标 RM552 亿 州和国家目标重新检讨

在 KLIA 附近签供应商厂房前的检查清单

  1. 先确认客户的质量和特殊工艺要求。 问清楚要哪些认证(AS9100、Nadcap、客户自己的供应商认可),以及工厂审核要多久。
  2. 租期或购买要配合认证周期。 已认证的产线搬迁,往往要重做首件检验和客户审核,所以别签太短、很快就不够用的租约。
  3. 核实楼板和基础能否承受最重的机床,能否切开做独立基础。
  4. 核实 TNB 供电安培数和实际剩余容量,不要只看电表箱上的数字。
  5. 规划受控房间。 确认屋顶高度、隔热和墙体布局可以隔出 CMM 检测室或洁净装配间,而不需要大改结构。
  6. 审批提早处理。 电镀、喷涂、热处理或化学品用途,要先向 DOE、Bomba 和地方政府确认该地块能否获批。
  7. 测试员工通勤。 熟练技师难找,州政府的人才计划还在建设中。工程师不愿意去的厂址,就是招聘问题。
  8. 把握时间。 预计签合约前 6 到 12 个月就开始找,KLIA 附近的高规格厂房空不了多久。

常见问题

我的公司可以在 Selangor Aero Park 园区内买地或租地吗?

园区土地由马来西亚机场控股和 MBI 开发与分配,提供量身定建和全配套设施,对象主要是 OEM 和一级供应商。如果你的公司在这个层级,可以直接联系他们。多数二、三级供应商在周边地区找现成厂房会快得多。

Selangor Aero Park 什么时候完工?

截至 2026 年 7 月 20 日一期基础设施完成 48%,目标 2027 年上半年完工,2026 年 8 月的州议会答复给出的是第二季。GE Aerospace 自己的雪邦发动机厂预计 2028 或 2029 年建成。

航空供应商一般需要哪些认证?

多数航空客户要求 AS9100 质量管理体系,很多客户对热处理、电镀、无损检测等特殊工艺还要求 Nadcap 认证。具体要求因客户和零件而异,选厂房前最好拿到书面确认。

KLIA 附近哪个地区最适合航空供应商设厂?

雪邦最近。万津、龙溪和汝来空间更大、厂房选择更多,到 KLIA 也算方便。梳邦仍是目前 MRO 聚落的中心,已有梳邦客户的供应商常常留在原地,或在过渡期同时经营两个厂址。

航空机加工厂需要多少电?

看你的机床清单。五轴加工中心、空压机、空调检测室,加上炉子或热压罐,负荷累积很快。先把连接负荷加总,再预留扩充空间,然后对照每个单位的 TNB 供电额定值,很快就知道哪栋厂房能用。

现在就搬,还是等园区开了再说?

如果已经拿到客户订单或有确定的项目,现在锁定合适的厂房,可以避开 2027 至 2029 年在 KLIA 附近争抢少数高规格厂房。如果业务还取决于尚未签署的协议,先租并保留扩充选项风险较低,因为航空协议通常要 2 到 3 年才能敲定。

要买要租,直接找我们

FactoryHub 是 Peter Tan(REN 12771)与 Jason Low(PEA 1478)的工业地产平台,在 BOVAEP 注册,隶属 CID Realtors Sdn Bhd E(1) 1855,只做工业地产,出租出售都做,并且与全市场 co-broke,合适的厂房就算挂在别的中介手上,我们照样帮你谈。

把决定清单的几个数字发给我们:需要多少安培、建筑面积、楼板承重、意向地区、计划进场时间。我们回复市场上真实存在的选择,包括没有公开挂牌的。需要 800A 至 4000A 以上的,请看 雪兰莪高电力厂房。

经纪 执照 手机 / WhatsApp 微信
Peter Tan REN 12771 +6016-666 6872 peterindustrial
Jason Low PEA 1478 +6012-288 1834 massiveaction

巴生港工厂与仓库

实时房源,每个单位都列明电力、楼高与楼板承重:

标签

#Selangor Aero Park#航空航天#MRO#雪邦#KLIA 周边厂房#精密加工#雪兰莪工业
P
Peter Tan
工业地产顾问 · FactoryHub

专注于马来西亚工业地产研究与交易,覆盖巴生谷、汝来等核心走廊。每篇文章均基于自有交易数据与持牌代理一线信息。

Peter Tan 的全部文章 →
有工厂买卖或租赁需求?
Peter Tan (REN 12771) · 016-666 6872
在 BOVAEP 注册,隶属 CID Realtors Sdn Bhd (E(1) 1855)
分享
本地中介页:雪邦工业地产中介

相关文章

SBB 工业园(Selangor Bio Bay)Pulau Indah 2026 指南 | 市场分析
市场分析

SBB 工业园(Selangor Bio Bay)Pulau Indah 2026 指南

SBB 工业园(前称 Selangor Bio Bay)是 Central Spectrum 在 Pulau Indah 开发的 1,000 英亩园区。第 1A 期在卖什么、位置、投资优惠,以及和 PIIP 怎么选。

Peter Tan
2026年10月7日
720
7 min
雪兰莪数据中心供应商厂房2026:机电、开关柜与冷却厂该去万津、Dengkil还是莎阿南 | 科技创新
科技创新
置顶

雪兰莪数据中心供应商厂房2026:机电、开关柜与冷却厂该去万津、Dengkil还是莎阿南

雪兰莪数据中心须有30%本地含量。机电、开关柜、电缆和冷却供应商该在万津、Dengkil还是莎阿南设厂?本文按供应商类型列出厂房规格、选址和2027年前的时间表。

Peter Tan
2026年10月10日
160
9 min
雪兰莪 GMP 制药与医疗器械厂房 2026:万挠新项目、厂房规格与选址 | 行业趋势
行业趋势
置顶

雪兰莪 GMP 制药与医疗器械厂房 2026:万挠新项目、厂房规格与选址

万挠已有两个合计 RM2.949 亿的具名制药项目。本文讲清 GMP 可改造厂房要具备什么、雪兰莪去哪里找,以及为什么验证成本让买厂更划算。

Peter Tan
2026年10月10日
124
9 min
雪兰莪食品厂与清真厂2026:谁在扩产,哪些厂房和地区合适 | 行业趋势
行业趋势
置顶

雪兰莪食品厂与清真厂2026:谁在扩产,哪些厂房和地区合适

2026上半年食品制造获批增长40.9%。看谁在雪兰莪扩产、哪些清真厂去了别州,以及食品厂需要的规格和适合的地区。

Peter Tan
2026年10月10日
138
10 min
雪兰莪 2026-2031 崛起行业:各行业厂房规格与选址地区 | 行业趋势
行业趋势
置顶

雪兰莪 2026-2031 崛起行业:各行业厂房规格与选址地区

雪兰莪新增投资大多流向数据中心,但汽车、物流和半导体供应商仍然需要厂房。本文整理各行业需要的电力、净高和承重,以及该去雪兰莪哪些地区找厂。

Peter Tan
2026年10月10日
256
10 min
雪兰莪汽车零件厂选址:2027年CKD免税到期前,供应商该去哪里、要什么规格 | 行业趋势
行业趋势
置顶

雪兰莪汽车零件厂选址:2027年CKD免税到期前,供应商该去哪里、要什么规格

CKD免税将于2027年12月到期。汽车与电动车零件供应商该在雪兰莪哪里设厂?从万挠到双文丹,按零件类型看厂房规格、租买与时间点。

Peter Tan
2026年10月10日
212
9 min
